Процессы тормозят, но непонятно где именно? Команда работает, а результат запаздывает на недели? Когда процессы непрозрачны, потери времени и ресурсов остаются незаметными до тех пор, пока не начинают бить по прибыли.
В статье разберём инструмент, который помогает увидеть все этапы работы, найти узкие места и понять, где теряется время. Покажем, как построить карту потока создания ценности пошагово и как она работает на практике в бережливом производстве и гибком управлении проектами.
Что такое Value Stream Mapping и зачем нужна карта потока ценности
Value Stream Mapping (VSM, карта потока создания ценности) — метод визуализации всех этапов создания продукта или услуги от начала до конца. VSM показывает, как движутся материалы и информация, сколько времени занимает каждый этап, где возникают простои и задержки. Цель — найти и устранить потери, ускорить поставку ценности клиенту без ущерба качеству.
Метод пришёл из Бережливого Производства. Корпорация Тойота первой начала визуализировать производственные процессы для поиска потерь. Позже, в 1990 году, Джеймс Вумек и Дэниел Джоунс ввели термин Value Stream Mapping в книге «Машина, которая изменила мир».
Карта ценности продукта решает несколько важных задач для бизнеса:
- обеспечивает прозрачность процессов — все этапы видны на одной схеме, что упрощает понимание того, как именно создаётся продукт;
- помогает выявить потери времени и ресурсов, которые иначе остаются незаметными;
- даёт общий язык для команды — когда все смотрят на один и тот же поток, проще договориться и найти решение проблемы;
- показывает реальную ценность процесса, а не предполагаемую.
Иногда руководители думают, что процесс занимает определённое время, а на практике может оказаться, что условные 80% уходят на ожидание и согласования. Value Stream Mapping помогает увидеть эту разницу и понять, где можно ускориться.
VSM применяется в разных отраслях: производство, логистика, разработка программного обеспечения, сфера услуг, здравоохранение. Метод подходит для процессов любого масштаба — от небольших административных задач до крупного производства на мировой рынок.
Как выглядит карта VSM

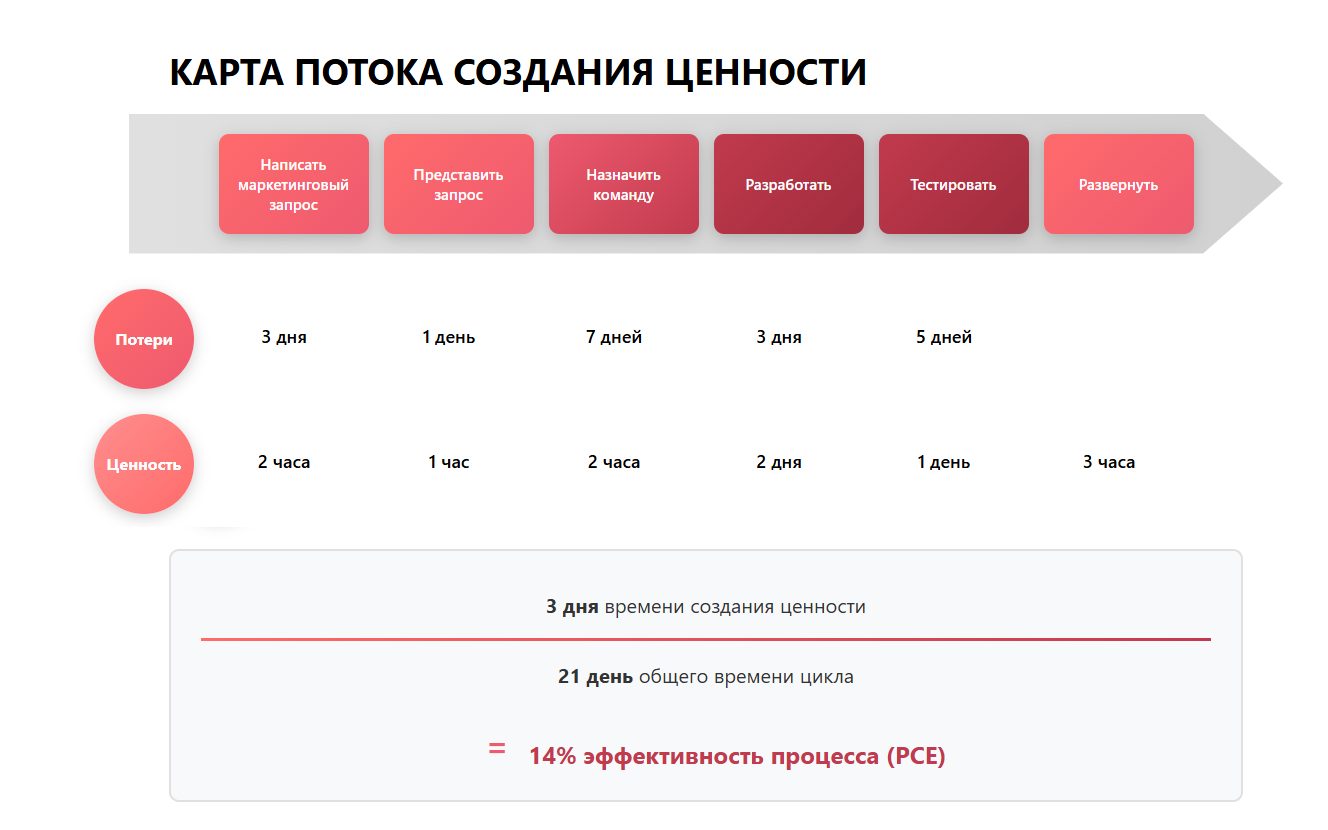

Главное в Value Stream Mapping — визуализация. Карта VSM показывает сразу всю цепочку работы, и рисуют её либо от руки на большом листе бумаги, либо в специальных сервисах для работы с диаграммами.
Карта потока создания ценности строится по принципу «слева направо»: слева располагается поставщик (точка старта), справа — потребитель (конечная точка). Между ними размещаются все этапы процесса, через которые проходит продукт. Каждый этап обозначается специальным символом на картах потока, а под ним указываются ключевые метрики: время выполнения, количество людей, процент брака.

Структура карты включает три основных блока:
- Производственный или процессный поток. Это традиционная блок-схема, в которой слева направо фиксируется путь создания ценности: от закупки сырья до отгрузки продукции потребителю. Если кроме основного процесса существуют дополнительные или вспомогательные операции, их наносят под основным потоком. Так основные задачи отделяются от второстепенных.
- Информационный или коммуникационный поток. В верхней части карты стрелками изображаются потоки информации, которые происходят параллельно с производством. Учитывается как формальный, так и неформальный обмен данными. Например, как передаются заказы от клиента к производству, как согласовываются изменения, какие системы используются для коммуникации.
- Временная шкала (Timeline). Линия времени рисуется в нижней части карты и делится на верхнюю и нижнюю части. Сверху отображается Lead Time — время ожидания, включая простои. Снизу наносится Cycle Time — продолжительность активной работы на этапе. Под линией времени может находиться ещё одна линия, показывающая расстояния, по которым продукт или персонал движутся внутри процесса.
Чтобы было проще работать с картами, их создают в двух вариантах. Карта текущего состояния показывает, как процесс выглядит сейчас — со всеми его проблемами, простоями и потерями. Карты будущего состояния изображают, как процесс должен выглядеть после оптимизации. Сравнение двух карт упрощает работу руководителя: найти проблемы в процессах проще, когда их можно с чем-то сравнить.
Как построить карту потока создания ценности: пошаговая инструкция
Чтобы построить карту potoka создания ценности качественно, нужен системный подход. Процесс состоит из нескольких последовательных шагов, каждый из которых важен для получения точной картины.
Шаг 1. Определить границы процесса
Первым делом нужно чётко обозначить начальную и конечную точки процесса. Без чётких границ карта будет слишком размытой или, наоборот, узкой, и не покажет реальную картину потока.

Хочешь развиваться системнее?
Выбери, что ближе тебе — и получи 🎁 подборку материалов от Neogenda.
Например, если карта потока создания ценности составляется для пиццерии, начальной точкой будет получение заказа от клиента, а конечной — доставка пиццы в руки клиента. Для IT-команды границы могут быть такими: от формулировки требований к фиче до деплоя в продакшн.
Важно смотреть на весь поток целиком, а не фокусироваться на отдельных его частях. Иногда стоит копнуть глубже и учесть цепочку поставщиков и цепочку сбыта. В этом случае на карту наносятся не абстрактные «поставщик» и «потребитель», а конкретные компании или отделы.
Шаг 2. Зафиксировать все этапы процесса
После того как границы определены, нужно разбить процесс на этапы — шаги, через которые проходит продукт или задача. Каждый этап — это отдельная операция с конкретным местом выполнения, началом и окончанием работы.
Удобнее всего начинать с конца — от клиента — и двигаться назад к началу процесса. Сначала зафиксировать, что именно нужно клиенту: сколько единиц продукта в месяц, какими партиями он хочет получать товар, как часто происходит отгрузка. Например, ресторан заказывает 500 пицц в неделю партиями по 50 штук, доставка каждый день.
Дальше двигаться в обратном направлении. После отгрузки идут запасы — сколько готовой продукции лежит на складе в ожидании. Потом производство — здесь важно выделить каждый участок, где происходит отдельная операция. Например, для пиццерии это может быть: приготовление теста → раскатка → добавление начинки → выпечка → упаковка. Каждая операция — отдельный блок на карте.
При этом важно смотреть на реальный процесс, а не на идеальный. Нужно пройти по всему пути создания ценности в обратном направлении — от потребителя до поставщика сырья. Посмотреть, как обрабатываются заказы клиентов, как выполняется работа в цехе или офисе, как передаются заказы вверх, как поставляются материалы.
Шаг 3. Собрать метрики для каждого этапа
Качество карты зависит от точности данных. Для каждого этапа нужно собрать ключевые метрики, которые покажут, насколько эффективно работает процесс:
Время выполнения (Lead Time) — общее время от старта задачи до её завершения, включая все простои и ожидания. Например, клиент оставляет заявку, её обрабатывают, передают в производство, отгружают. Если весь цикл занимает 14 дней, а конкурент делает это за 7 — есть над чем работать.
Время обработки (Cycle Time) — сколько времени задача фактически находится в работе, без простоев. Например, разработка фичи занимает 5 часов, но из-за ожидания тестирования растягивается на 3 дня. Cycle Time — это те 5 часов активной работы, а Lead Time — все 3 дня.
Эффективность процесса (Process Cycle Efficiency, PCE) — показывает, какую часть времени команда тратит на полезную работу. Рассчитывается по формуле: PCE = (Cycle Time / Lead Time) × 100%. Например, если CT = 2 часа, а LT = 8 часов, то PCE = 25%. Значит, 75% времени — это простои, согласования или ожидания.
Кроме того, полезно фиксировать количество людей на этапе, процент брака или ошибок, время переналадки (если речь идёт о производстве), размер партии, объём запасов между этапами.
Для точного измерения нужно взять реальные данные за последний период. Не стоит полагаться на предположения — лучше замерить фактически. Можно взять несколько случайных заказов или задач и отследить их путь от начала до конца.
Читайте также: Lead Time и Cycle Time: время производства и время цикла
Шаг 4. Нанести информационные потоки
Информационные потоки — важная часть карты, которая отличает её от других методов изображения производственного процесса. Они должны описывать, как потребитель заказывает продукт, как его потребности проходят сквозь процесс вплоть до поставщиков, и как требования к продукту транслируются на производство.
Нужно показать, как передаётся информация между этапами: через email, встречи, системы управления проектами, устные договорённости. Отметить как формальные, так и неформальные коммуникации. Часто оказывается, что важные решения принимаются в неформальных чатах или на перекурах, а официальные процессы только замедляют работу.
Тезис о том, что «официальные процессы только замедляют работу», — один из ключевых в VSM. Устранение потерь в информационном потоке часто дает больший эффект, чем оптимизация самого производства.
Отличный пример из нашей практики — кейс компании из сферы теплоэнергетики. Весь информационный поток в компании был построен на служебных записках. Это классический пример потерь: документ мог часами и днями лежать в ожидании согласования, терялся контекст, невозможно было понять реальный статус задачи.
Решением стал полный отказ от этой системы в пользу прозрачной работы в Kaiten. По сути, мы помогли им построить VSM для их информационного потока. Вместо служебных записок появились визуализированные доски с проектами и корреспонденцией.
В результате команда устранила главный источник потерь — ожидание — и получила полностью прозрачный и управляемый процесс.
Шаг 5. Построить временную шкалу (timeline)
Timeline наносится на карту, чтобы получить информацию об общей продолжительности процесса (Lead Time) и времени на обработку единицы продукции (Cycle Time). Timeline имеет вид прямой или ломаной линии с верхним и нижним уровнями. Над линией указывается продолжительность каждого шага процесса, а под линией — продолжительность цикла обработки одной детали или единицы продукции.
Может оказаться, что продолжительность процесса составляет несколько дней или недель, а длина цикла выпуска одной детали или единицы продукции — всего несколько минут или часов. Такое соотношение показывает, как много потерь есть в системе.
Шаг 6. Выявить потери и узкие места
После того как карта построена и все данные собраны, можно приступать к анализу. Нужно найти этапы с максимальным временем ожидания, определить, где теряется ценность процесса, и понять, какие операции не добавляют ценности для клиента.
Какие потери помогает выявить Value Stream Mapping
VSM помогает найти семь типов потерь, которые выделяют в бережливом производстве. Эти потери универсальны и встречаются не только в производстве, но и в офисных процессах, разработке ПО, сфере услуг.
| Тип потери | Что это | Пример |
| Перепроизводство | Делают больше, чем нужно клиенту прямо сейчас | Пекарня ежедневно выпекает 100 булок «на всякий случай», хотя спрос — 60-70. Остатки выбрасывают. В IT: разработали 10 функций, клиент использует 2 |
| Запасы | Материалы или задачи лежат без движения< | На складе лежит 500 упаковок товара, а отгрузка идёт по 50 в неделю. Накопилось 10 недель запаса |
| Перемещение | Лишние действия, которые приходится совершать сотрудникам | Сотрудники тратят 30 минут в день на поиск документов в разных папках и чатах/td> |
| Дефекты/td> | Ошибки, которые приходится исправлять | Верстка сайта регулярно ломается из-за неточного ТЗ. Код возвращается на доработку 3-4 раза/td> |
| Излишняя обработка | Делают то, что клиент не ценит | Дизайнеры тратят 3 часа на анимацию презентации, хотя клиенту нужен простой PDF |
| Ожидание | Простои из-за согласований или задержек | Заявки клиентов висят 2 дня в ожидании подписи руководителя. Работник бездействует, пока не поступит следующая деталь на конвейер |
| <Транспортировка | Ненужные перемещения продукта | Многократная перевозка деталей между цехами вместо оптимизации логистики |
Кроме семи классических потерь, Value Stream Mapping помогает выявить потери при передаче работы. Когда задача переходит от одного специалиста к другому, теряется контекст: новый исполнитель тратит время на то, чтобы разобраться, что уже сделано и что нужно делать дальше. Эти потери особенно заметны в командах, где работа передаётся между отделами или специалистами с разными компетенциями.
Как использовать карту VSM
Построить карту — только половина дела. Главная ценность Value Stream Mapping раскрывается, когда карта становится инструментом для реальных изменений.
Работа с картой начинается со сравнения карты текущего состояния с картой будущего состояния. Карта текущего состояния показывает, где сейчас находится бизнес, а карта будущего — куда нужно прийти. Разница между ними — это план действий.
Карта будущего состояния требует чёткого понимания целей. Будущее состояние — это не идеальный процесс без единого простоя, а реалистичный процесс, в котором устранены ключевые потери.
Карта может включать:
- создание непрерывного потока там, где это возможно;
- применение методов организации материального потока (FIFO или supermarket);
- выравнивание производства для стабильной и прогнозируемой скорости выпуска.
FIFO (first in, first out) — способ организации потока, когда задачи или детали обрабатываются строго в порядке поступления. То, что пришло первым, уходит первым. Количество элементов в очереди ограничено: как только достигается лимит, новые задачи не принимаются до тех пор, пока предыдущие не завершатся.
Supermarket (супермаркет) — система из нескольких параллельных очередей FIFO для разных типов деталей или задач. Принцип работы: когда элемент забирается из очереди, на его место сразу поступает новый. Цель — держать небольшой запас каждого типа элементов, но не допускать перепроизводства и избыточных запасов.
После того как карта будущего состояния готова, нужно составить план внедрения. План должен включать:
- конкретные действия для каждого этапа;
- ответственных за выполнение;
- дедлайны для контроля прогресса;
- метрики для измерения достижимости целей;
- контрольные точки для проверки результатов.
Лучший способ выполнить план — разбить карту будущего состояния на сегменты и изменять один сегмент за раз. План нужно проверять и адаптировать раз в месяц. Когда план будет выполнен, пришло время составить новую карту текущего состояния и сравнить её со старой. Лучше всего проверять улучшения ежегодно, сравнивая карты разных периодов.
Символы на картах потока и как их использовать
Для составления карт Value Stream Mapping существуют стандартные символы, которые обозначают процессы, материалы, информацию, запасы. Эти символы помогают быстро считывать карту и понимать, что происходит на каждом этапе.
Основные символы включают прямоугольники для обозначения процессов, треугольники для запасов, стрелки для информационных потоков, молнии для обозначения мест, где нужны улучшения. Можно использовать стандартные символы или изобрести собственные, привычные и понятные команде. Главное — чтобы все участники проекта понимали, что означает каждый символ.

Карту можно рисовать от руки на большом листе бумаги — так проще вносить правки на этапе обсуждения. А можно использовать специализированные программы, куда уже добавлены все символы Value Stream Mapping: Lucidchart, Miro, Smartdraw, Creately. Эти сервисы упрощают составление карт потоков и позволяют легко редактировать схемы, делиться ими с командой и сохранять разные версии.
Как Value Stream Mapping применяется в гибком управлении проектами
IT-команды используют VSM для визуализации разработческих процессов (Development Value Stream) и операционных процессов (Operational Value Stream).
Например, команда разработки может построить карту от момента, когда бизнес формулирует требования к фиче, до момента, когда фича выкладывается в продакшн. На карте будут видны все этапы: проектирование, разработка, код-ревью, тестирование, развертывание. Часто оказывается, что разработка занимает 2-3 дня, а весь процесс растягивается на 2-3 недели из-за ожиданий, согласований и простоев.
VSM помогает командам, работающим по Agile, Scrum или Канбан Методу, увидеть реальный поток создания ценности и найти узкие места. Метод позволяет быстро осознать, что шаги по созданию ценности — такие как написание кода, тестирование, развертывание — занимают лишь малую часть от общего времени поставки. А после такого осознания не так-то легко оставаться равнодушным к текущим простоям и недочётам в процессе.
Что в итоге
Value Stream Mapping — мощный инструмент для визуализации процессов и выявления потерь. Метод помогает превратить разрозненные задачи в чёткую схему, найти узкие места и понять, где теряется время. Построение карты потока создания ценности проходит в несколько этапов: от определения границ процесса до сбора метрик и анализа данных.
Главное — не просто нарисовать карту, а использовать её для реальных улучшений. Карта текущего состояния показывает проблемы, карта будущего состояния — направление движения, а план внедрения превращает идеи в действия. Когда компания регулярно пересматривает свои процессы и ищет способы устранения потерь, она становится быстрее, эффективнее и конкурентоспособнее.
Построить vsm карту потока создания ценности и внедрить изменения самостоятельно может быть непросто — особенно если нет опыта работы с бережливым производством и гибким управлением проектами. Мы работаем с крупными брендами: помогаем выстроить прозрачные процессы, оптимизировать потоки создания ценности и внедрить системные улучшения.
Начните с бесплатной консультации от практиков Neogenda — это первый шаг к тому, чтобы увидеть реальную картину ваших процессов и ускорить поставку ценности клиентам.
